Une extension de maison ne se résume pas à gagner quelques mètres carrés. En France, le bon cadre administratif dépend de la surface créée, du PLU, de la zone du terrain et, parfois, de la surface finale de la maison après travaux. Je détaille ici ce qu’il faut vérifier avant de lancer le projet, les pièces à préparer, les délais à anticiper et les erreurs qui font perdre du temps.
Les vérifications qui évitent un refus ou un retard

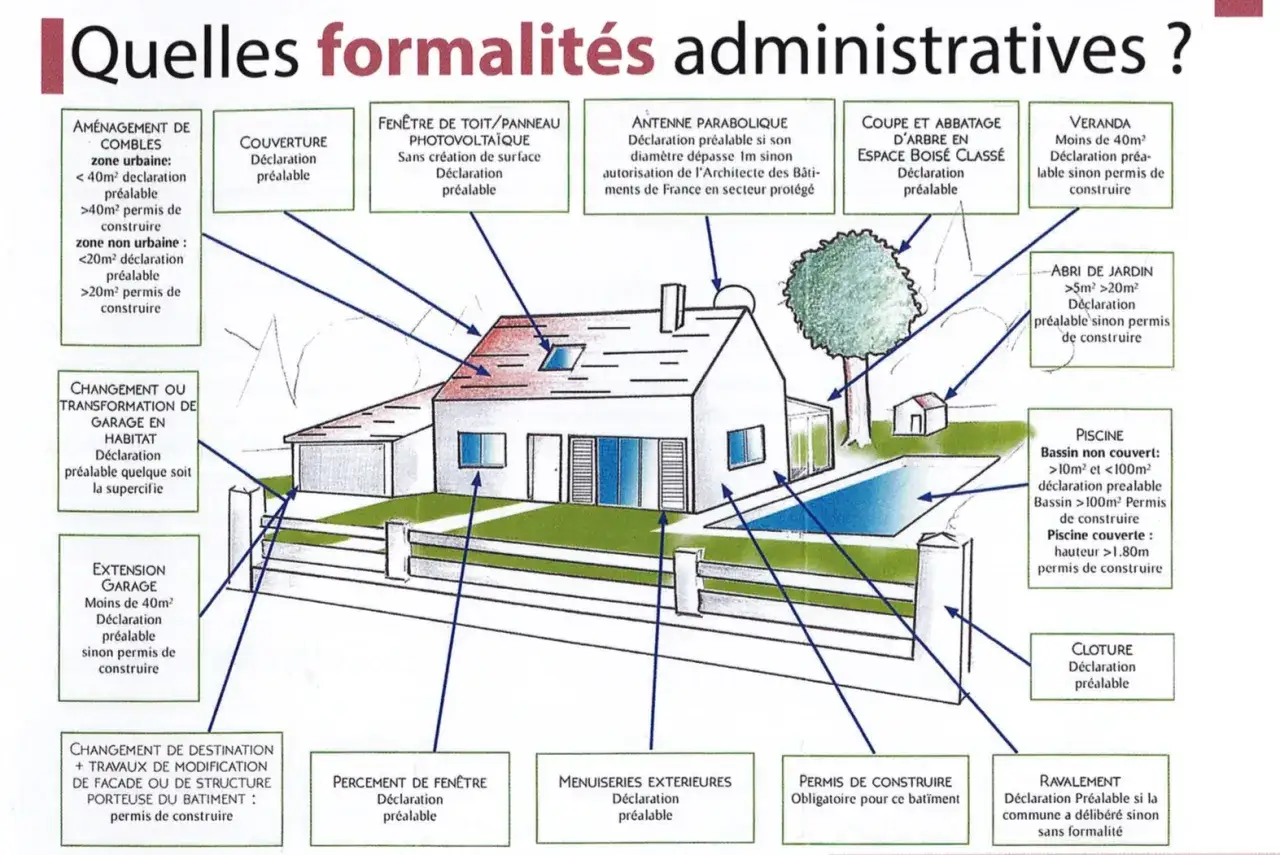

- En zone urbaine couverte par un PLU, une extension peut souvent relever d’une déclaration préalable jusqu’à 40 m².
- Hors zone urbaine d’un PLU ou sans PLU, le permis de construire devient généralement nécessaire au-delà de 20 m².
- Si la maison dépasse 150 m² de surface de plancher après travaux, l’architecte devient obligatoire pour un permis.
- Un dossier complet repose surtout sur des plans cohérents, une notice claire et des photos lisibles.
- Les délais sont en principe d’1 mois pour une DP et de 2 mois pour un permis de construire d’une maison individuelle.
- La taxe d’aménagement et l’affichage du chantier doivent être intégrés dès le budget et le calendrier.
Quand une extension exige un permis de construire
Je commence toujours par deux notions que beaucoup de propriétaires confondent encore: la surface de plancher et l’emprise au sol. La première correspond aux surfaces closes et couvertes de plus de 1,80 m de hauteur; la seconde correspond à la projection verticale de la construction, débords compris. Une véranda fermée, une pièce supplémentaire ou une surélévation peuvent toucher l’une, l’autre, ou les deux à la fois.

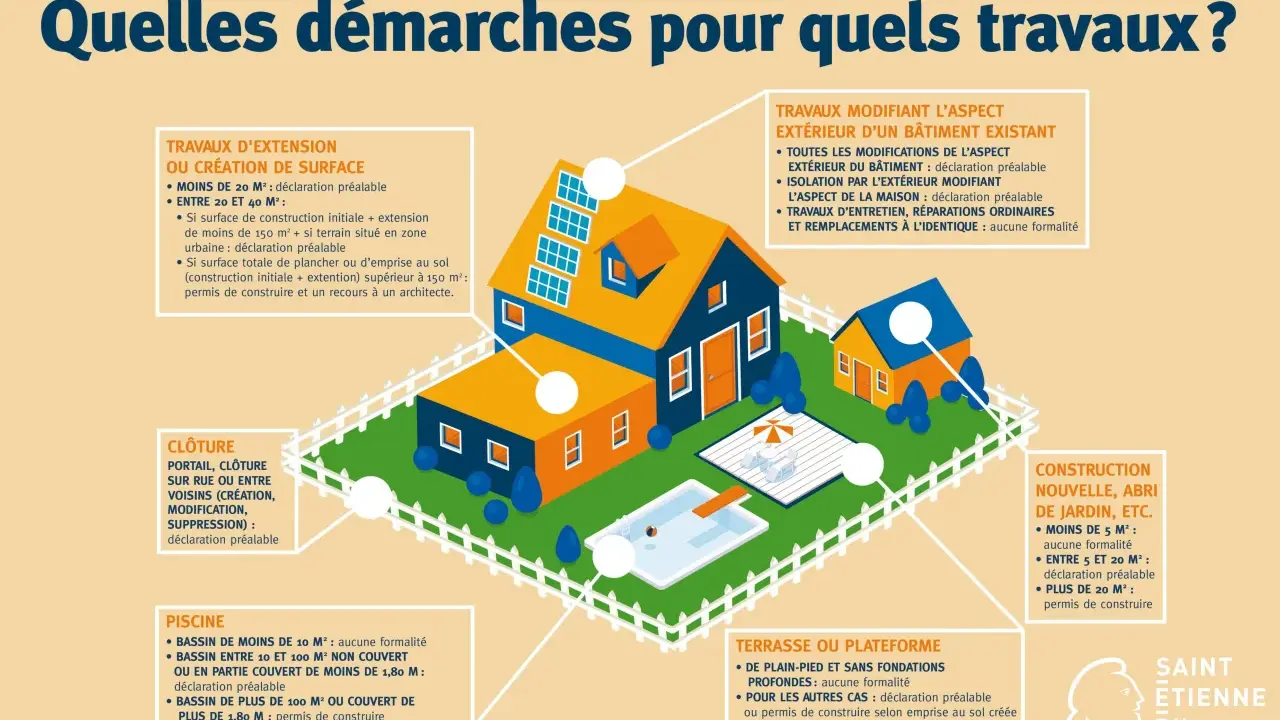

La règle de base est simple, mais elle dépend du terrain. En zone urbaine couverte par un PLU, l’extension d’une maison passe souvent par une déclaration préalable jusqu’à 40 m². Hors zone urbaine d’un PLU, ou en l’absence de PLU, le seuil de bascule vers le permis de construire est en général 20 m². Au-delà, il faut déposer un permis de construire avant de commencer les travaux.| Situation du projet | Autorisation la plus fréquente | Point de vigilance |
|---|---|---|
| Extension en zone urbaine d’un PLU jusqu’à 40 m² | Déclaration préalable | Vérifier l’impact sur la façade et l’implantation |
| Extension en zone urbaine d’un PLU au-delà de 40 m² | Permis de construire | Contrôler la surface finale et les pièces du dossier |
| Extension hors zone urbaine d’un PLU ou sans PLU au-delà de 20 m² | Permis de construire | Les règles locales peuvent être plus strictes |
| Maison qui dépasse 150 m² après travaux | Permis de construire avec architecte | Le seuil de 150 m² déclenche l’obligation d’architecte |
Dans la pratique, une véranda close est rarement un simple détail administratif: dès qu’elle crée de la surface et modifie le volume de la maison, elle entre dans le même raisonnement qu’une extension classique. Une fois ce premier tri fait, le vrai sujet devient la qualité du dossier à déposer.

Les pièces à réunir pour un dossier solide
Le plus gros gain de temps se joue ici. Un dossier clair évite les demandes de pièces complémentaires, qui repoussent l’instruction et peuvent décaler tout le chantier. Pour une extension, je vise un ensemble cohérent, lisible et sans ambiguïté sur les dimensions, l’implantation et l’aspect extérieur.| Autorisation | Pièces clés | Ce qu’elles doivent montrer |
|---|---|---|
| Déclaration préalable | Plan de situation, plan de masse, photos, description du projet, plans des façades et toitures si l’extérieur change | L’implantation de l’extension et son impact visible sur la maison |
| Permis de construire pour maison individuelle | Plan de situation, plan de masse, plan de coupe, notice, plans des façades et toitures, document graphique, photos de l’environnement proche et lointain | Le volume, les matériaux, l’insertion paysagère et les accès |
Je fais très attention à la cohérence des cotes. Un plan de masse qui ne raconte pas la même chose qu’un plan de coupe, ou une façade qui ne correspond pas à la notice, suffit à fragiliser le dossier. Mieux vaut prendre une heure de plus au départ que deux semaines de plus après le dépôt.
Dans les communes qui proposent un dépôt dématérialisé, je conseille de l’utiliser si le format est simple à suivre. Le fond du dossier reste le même, mais la lisibilité et l’ordre des pièces font souvent une vraie différence à l’examen.
Les cas particuliers qui changent la règle
Deux projets de même taille peuvent recevoir un traitement différent si le terrain est en secteur protégé, si la maison est déjà grande, ou si l’extension touche la façade d’une façon sensible. C’est souvent là que les projets de véranda se compliquent, parce qu’une belle idée architecturale n’efface pas les contraintes d’urbanisme.
- Secteur protégé : les matériaux, les teintes, la forme des ouvertures et l’impact visuel sont examinés de plus près. L’Architecte des Bâtiments de France, ou ABF, peut être consulté.
- Maison déjà au-dessus de 150 m² : si l’extension passe par un permis de construire, le recours à l’architecte devient obligatoire.
- Surélévation : on ajoute du volume et souvent de la surface de plancher; le permis de construire est donc fréquent, même si l’emprise au sol change peu.
- Transformation d’un garage en pièce de vie : dès qu’il y a création de surface ou modification de l’aspect extérieur, la logique administrative peut changer.
- Projet avec démolition partielle : la démolition peut parfois être intégrée au même dossier, mais il faut le vérifier en amont.
Quand le terrain est flou ou que le PLU laisse plusieurs lectures possibles, je demande volontiers un certificat d’urbanisme opérationnel. Il n’autorise pas les travaux, mais il aide à sécuriser les règles, les servitudes et les taxes avant de finaliser les plans.
Autrement dit, le bon projet n’est pas seulement un projet bien dessiné: c’est un projet lisible administrativement. Et c’est ce point qu’il faut maîtriser avant de regarder les délais et le calendrier du chantier.
Délais, affichage et démarrage du chantier
Comme le rappelle Service-Public, le délai d’instruction ne commence vraiment qu’à partir du moment où le dossier est complet. C’est un détail apparemment banal, mais c’est souvent lui qui décale tout un planning de travaux.
| Étape | Déclaration préalable | Permis de construire pour maison individuelle |
|---|---|---|
| Instruction d’un dossier complet | 1 mois | 2 mois |
| Dossier incomplet | La mairie demande les pièces manquantes sous 1 mois, puis vous avez 3 mois pour les fournir | La mairie demande les pièces manquantes sous 1 mois, puis vous avez 3 mois pour les fournir |
| Affichage sur le terrain | Panneau visible dès l’accord, pendant toute la durée des travaux, et au moins 2 mois si le chantier est court | Panneau visible dès l’accord, pendant toute la durée des travaux, et au moins 2 mois si le chantier est court |
| Fin de chantier | DAACT à déposer en mairie | DAACT à déposer en mairie |
L’affichage doit rester visible depuis la voie publique sur un panneau rectangulaire d’au moins 80 cm de côté. C’est lui qui fait courir le délai de recours des tiers. Si le panneau est absent ou mal visible, vous laissez la porte ouverte à des contestations beaucoup plus tardives.
Pour un permis de construire, je n’oublie pas non plus la DOC, la déclaration d’ouverture de chantier, à transmettre dès le démarrage réel des travaux. À la fin, la DAACT confirme l’achèvement et la conformité du chantier. La durée de validité d’une autorisation d’urbanisme est en principe de 3 ans, avec la possibilité de la prolonger 2 fois 1 an si les règles n’ont pas changé.
Une fois ces repères en place, la question suivante devient celle du budget, parce qu’un dossier d’urbanisme ne coûte pas seulement du temps.
Budget, taxe d’aménagement et risques à éviter
La taxe d’aménagement est souvent oubliée dans les premiers devis, alors qu’elle peut peser sur le budget final. Elle s’applique aux agrandissements autorisés et se calcule à partir de la surface taxable, d’une valeur forfaitaire révisée chaque année et des taux votés localement. Deux extensions identiques peuvent donc donner deux montants très différents selon la commune, le département et, le cas échéant, la région.
Je conseille de budgéter aussi les honoraires de conception si le recours à l’architecte devient obligatoire. Ce n’est pas une dépense accessoire: elle sécurise les plans, la conformité du dossier et, souvent, l’intégration esthétique de l’extension.
Le vrai risque, en revanche, c’est de construire sans autorisation ou en décalage avec l’autorisation obtenue. Dans ce cas, l’infraction peut être poursuivie pendant 6 ans, avec une amende qui peut aller de 1 200 € à 300 000 € selon les cas. À cela peuvent s’ajouter des demandes de mise en conformité, ce qui coûte presque toujours plus cher que de faire les choses dans l’ordre.Service-Public rappelle aussi que les travaux réalisés sans respecter l’autorisation peuvent exposer à des sanctions, même quand le projet semblait “petit” au départ. C’est exactement pour cela que je préfère clarifier la règle avant le premier coup de crayon.
Pour une véranda ou une extension de maison, la meilleure économie reste encore de partir sur le bon régime administratif dès le début.
La méthode que je recommande pour une véranda ou une extension
Pour une véranda, je pars toujours de l’usage réel avant de parler de style: pièce à vivre, jardin d’hiver, salle à manger, bureau, sas thermique. Ensuite seulement, je vérifie la surface créée, la surface finale et le PLU. C’est ce trio qui dit si l’on reste dans une déclaration préalable ou si l’on doit monter un permis de construire.Si le terrain est sensible, si la façade est très visible ou si la maison est déjà proche du seuil des 150 m², je recommande de faire valider le principe par le service urbanisme avant de figer les plans techniques. Cela évite les mauvaises surprises sur les percements, les débords de toiture, les distances ou les matériaux autorisés.
En pratique, un projet bien cadré avance vite, coûte moins cher à corriger et se défend mieux face à la mairie comme face au voisinage. C’est la différence entre une extension pensée seulement comme un agrandissement et une extension réellement prête à être autorisée.
